開発進捗報告

2026年5月18日

1. 新エディタ移行の方針変更最重要

前提:リリース最優先。複製時の挙動など考慮漏れが後から出る可能性は受容する。
変更前 7月中に新Editorリリース(一括移行)
変更後 以下のスケジュールで 段階リリース:
  • 5月中 — 新規作成ページはスワイプ / beyond / HTML エディターが混在できる
  • 6月中 — 新Editor へ切替
  • 7-8月 — アーキテクチャ移行完了

2. beyondAI と MCP の拡大

beyondAI

beyondMCP

3. ランキング

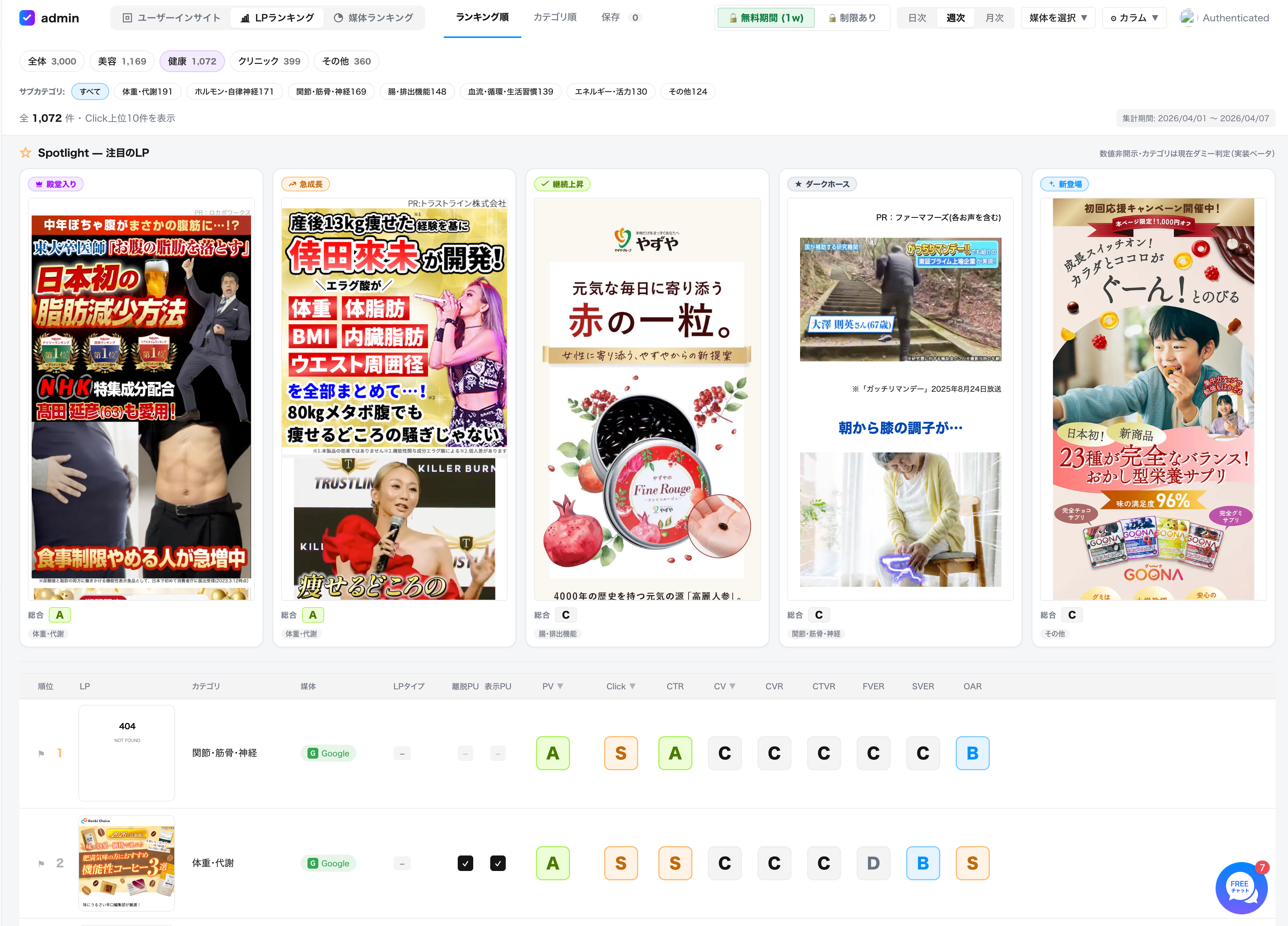

LPランキング admin 画面
LPランキング admin 画面(健康カテゴリ・週次)

4. テクニカル

5. b10 について

プロダクトイメージ

ログイン → URL登録 → LP生成

データフロー

URL登録 → Squad で同ジャンルで売れている LP の html を 5-10 取得 → AI-paku へインプット → 生成

懸念事項

6. リリース予定(ガントチャート)

プロジェクト
5月後半
6月1週
6月2週
6月3-4週
7月前半
7月後半
8月前半
8月後半
新Editor:エディタ混在配信
新Editor:新Editor 切替
新Editor:アーキテクチャ移行完了
beyondAI:レポート数値分析
beyondMCP:15種拡張
ランキング:admin
ランキング:チーム単位
テクニカル:FAQ自動生成
b10:LP自動生成(iwakura)プロト→検証
開発期間 / 検証 リリース完了週 / プロト完了 完了済み(マイルストーン ✓)
※ b10:5月末にプロト完成 → 6月中に検証。FAQ自動生成は6月1週。
